1 350 tonnes par fondation

Situé à près de 85 km au nord-ouest de l'île de Borkum (nord-ouest de l'Allemagne), le parc éolien « He Dreiht » sera composé de 64 éoliennes de dernière génération de 15 MW fournis par Vestas.

Pour l'heure, ce sont les fondations dites « monopieux » en acier qu'EnBW vient de finir de poser. Implantées sur le fond marin(1), elles mesurent 70 m de long et 9,2 m de diamètre et pèsent chacune environ 1 350 tonnes.

L'installation des éoliennes de Vestas sur le parc débutera quant à elle au printemps 2025, EnBW indiquant « sauter délibérément la saison automne/hiver afin d’éviter au maximum le mauvais temps, précisément pour les travaux d'installation »(2).

Meilenstein erreicht: Alle 64 Fundamente für Deutschlands größten #Offshore-Windpark #EnBW "He Dreiht" sind gesetzt. 🛥️🏗️ In nur 3,5 Monaten hat der Schwimmkran "Thialf" die 70 m langen, 1.350 t schweren Monopiles verankert. Ab 2025 versorgt der #Windpark 1,1, Mio. Haushalte! pic.twitter.com/6idXQi4Aeu— EnBW (@EnBW) August 28, 2024

Un facteur de charge de 42,8%

D'une puissance cumulée de 960 MW lors de sa mise en service prévue « fin 2025 », le parc est censé pouvoir produire 3 600 GWh (ce qui correspondrait à un facteur de charge de 42,8%), soit de quoi satisfaire l'équivalent des besoins électriques annuels de près de 1,1 million de foyers selon EnBW.

Issu d'un appel d'offres de 2017, le projet a été réalisé sans subventions publiques, précise l'énergéticien. Ce dernier évoque un investissement dans le projet avoisinant 2,4 milliard d'euros (EnBW a obtenu un financement à long terme de 600 millions d'euros de la Banque européenne d'investissement) et mise sur les Power Purchase Agreements (PPA) pour remplacer les aides classiques associées à la loi sur les énergies renouvelables.

Plusieurs partenaires importants ont ainsi déjà conclu des contrats de long terme d'achat d'électricité du parc He Dreiht : l'aéroport de Francfort (pour 85 MW de capacités), Evonik (150 MW), Salzgitter (50 MW), Bosch (50 MW), Deutsche Bahn (20 MW), la filiale de télécommunications PASM (100 MW) et SHS-Stahl-Holding Saar (50 MW).

Installer une éolienne pour produire sa propre électricité en France : quels avantages et inconvénients ?

Reportage en images

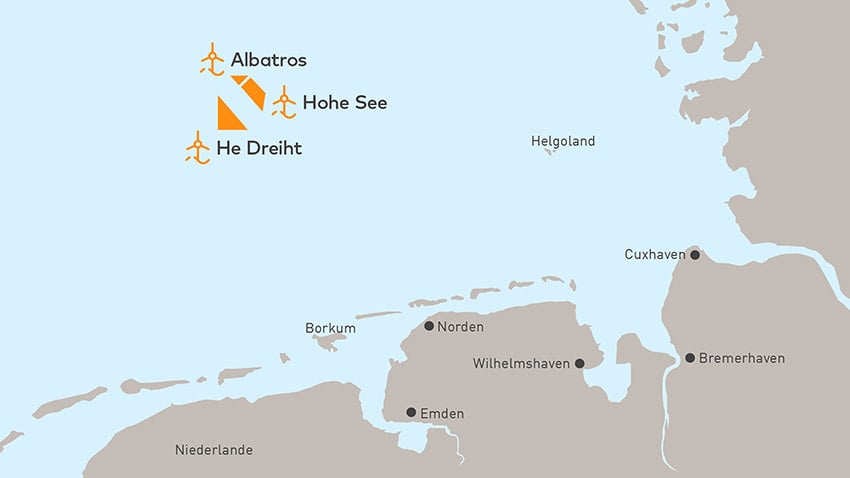

Localisation parc eolien He Dreiht
Fondations au port d'Ems

Transport fondations de He Dreiht

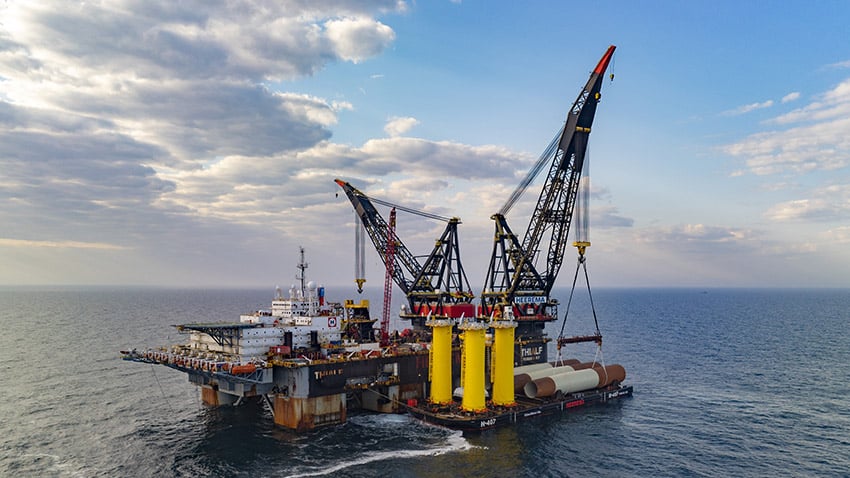

Thialf grue pour parc eolien

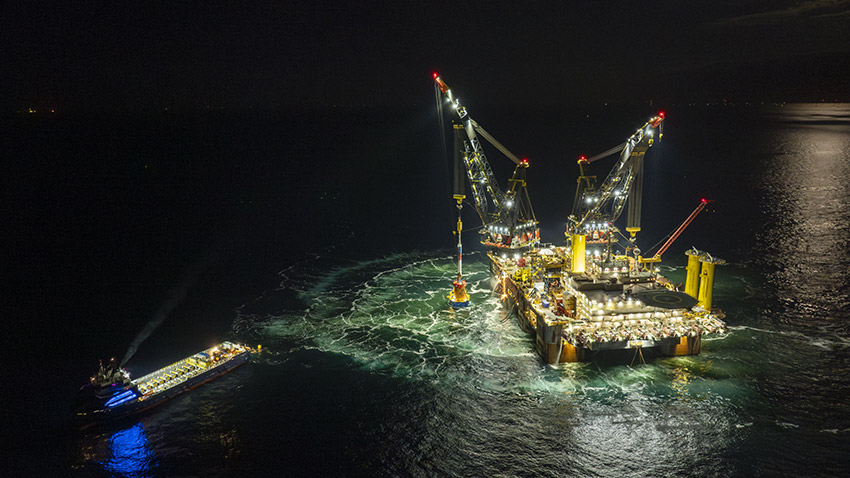

Monopieux enfoncés dans le fond marin

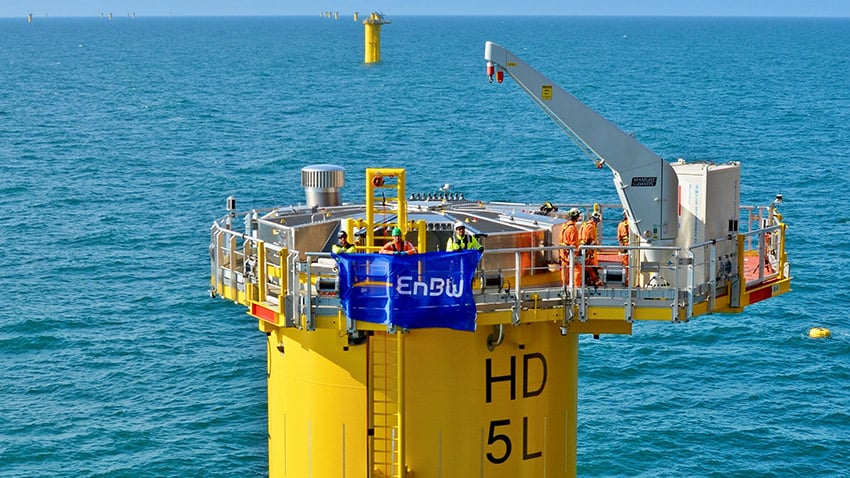

Pieces de transition eoliennes

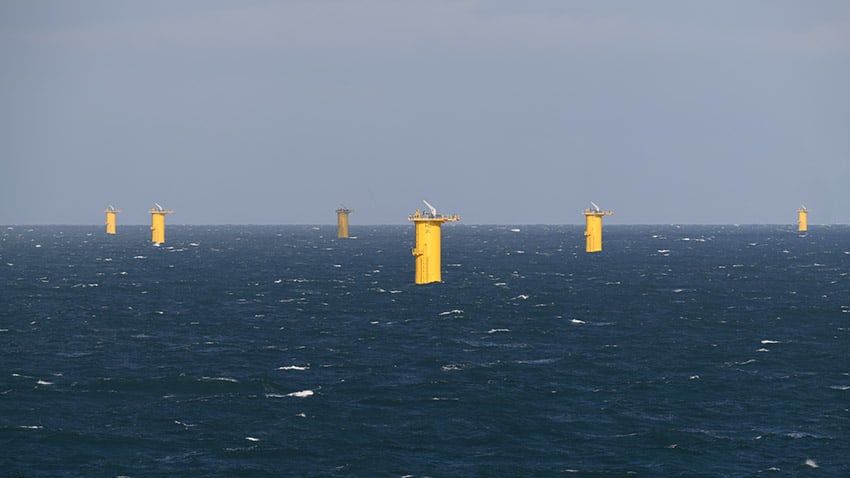

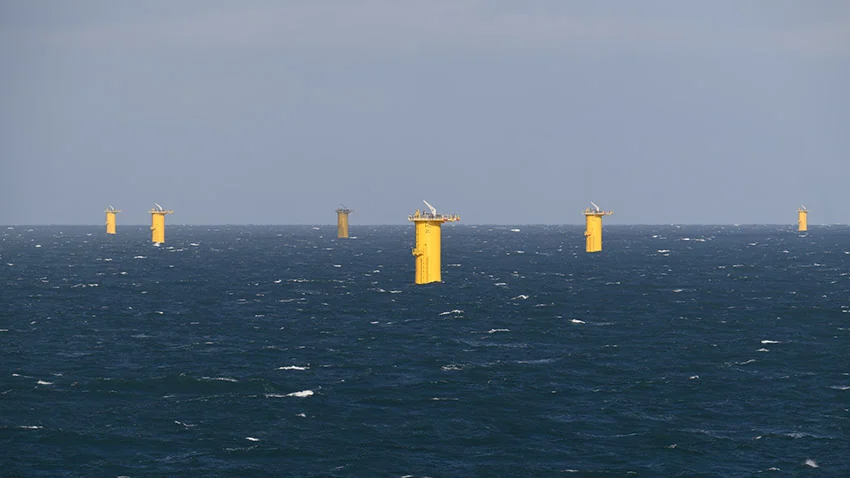

Attente des éoliennes
 / 7

En mer du Nord, « He Dreiht » est situé à proximité de 2 autres parcs éoliens : Hohe See et Albatros (qui rassemblent à eux deux 87 éoliennes, de près de 640 MW de puissance cumulée. (©EnBW)

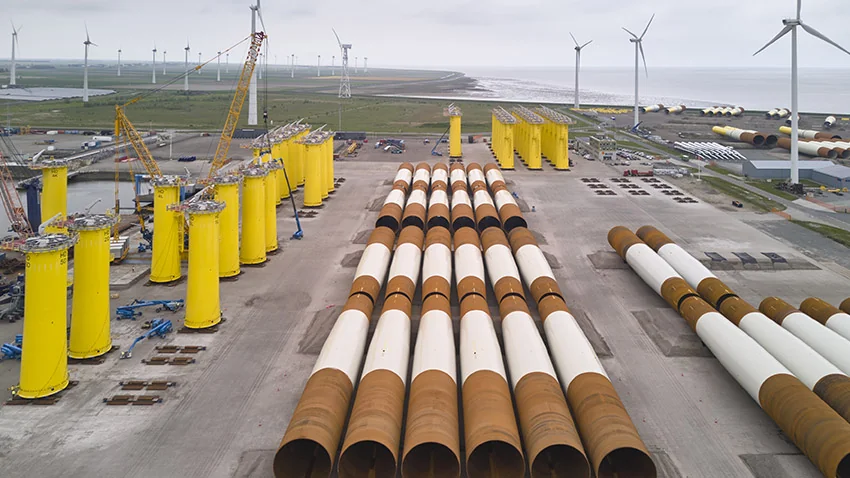

Les fondations de ce nouveau parc ont été acheminées depuis le port d'Ems aux Pays-Bas. (©EnBW/photographe Rolf Otzipka)

Les fondations ont été transportées du port d'Ems jusqu'au chantier de « He Dreiht » sur une plate-forme flottante. (©EnBW/Weltenangler)

Les fondations sont embarquées à bord du « Thialf », l'une des plus grandes grues flottantes du monde, produite par la société Heerema. (©EnBW/Weltenangler)

Cette grue a installé en un peu plus de 3 mois les monopieux dans le fond marin. (©EnBW/Weltenangler)

Les pièces de transition ont été posées sur les monopieux pour assurer la jonction avec l’éolienne.(EnBW/Markus Reinke)

Les éoliennes de Vestas seront installées sur ces pièces de transition à partir du printemps 2025. (EnBW/Markus Reinke)

Sources / Notes

  1.  La profondeur du fond marin dans cette zone avoisine 40 mètres.
  2. « En fin de compte, le calendrier précis est toujours une évaluation des risques, de la disponibilité des navires sur le marché et de la planification de la production des fournisseurs ».
